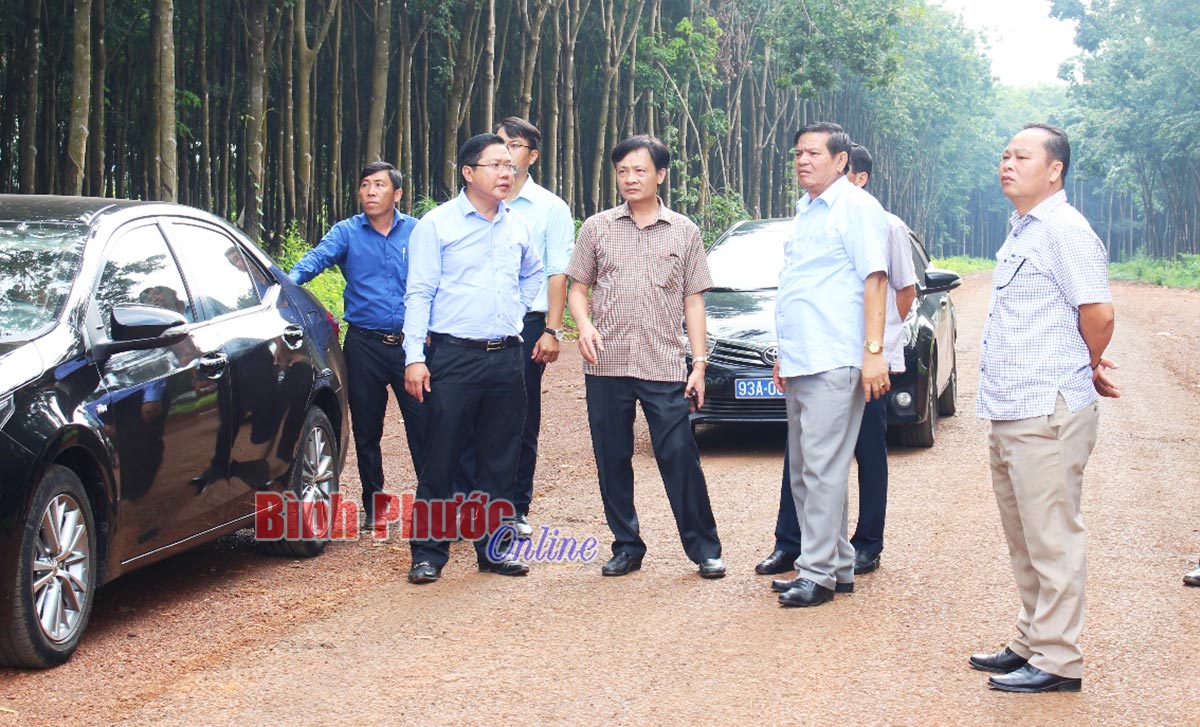

Lãnh đạo Huyện ủy, UBND huyện Phú Riềng kiểm tra tiến độ xây dựng đường Bù Nho đi Phước TânCông trình đường Bù Nho đi Phước Tân do UBND huyện Phú Riềng làm chủ đầu tư, điểm đầu giao với đường ĐT.759 thuộc địa phận xã Phước Tân và điểm cuối giao với đường ĐT 741 thuộc địa phận xã Bù Nho. Mặt đường láng nhựa dài 14,939km có 3 cây cầu dọc tuyến, chiều rộng mặt đường 6m; chiều rộng nền đường tối thiểu 9m, tải trọng thiết kế 10 tấn/trục. Tổng mức đầu tư gần 95 tỷ đồng, dự kiến hoàn thành vào đầu tháng 11-2020.
Công trình hiện được thực hiện với 3 gói thầu xây lắp: gói 1 từ đường ĐT 759 đến km8+00 đạt 65%, đang thi công mặt đá 2 lớp toàn tuyến, hoàn thiện hệ thống thoát nước dọc và ngang; gói 2 từ km8+00 đến km14+939 đạt 50%, đang tiến hành thi công nền sỏi toàn tuyến, thi công mương thoát nước dọc và gói thầu xây lắp thứ 3 đạt 60%. Trong 3 cây cầu, cầu 1 hoàn thiện bản mặt cầu, thi công đường dẫn, cầu 2 đang thi công đường dẫn và mố cầu, cầu 3 đang tiến hành lao lắp dầm 2 và đầu cầu.

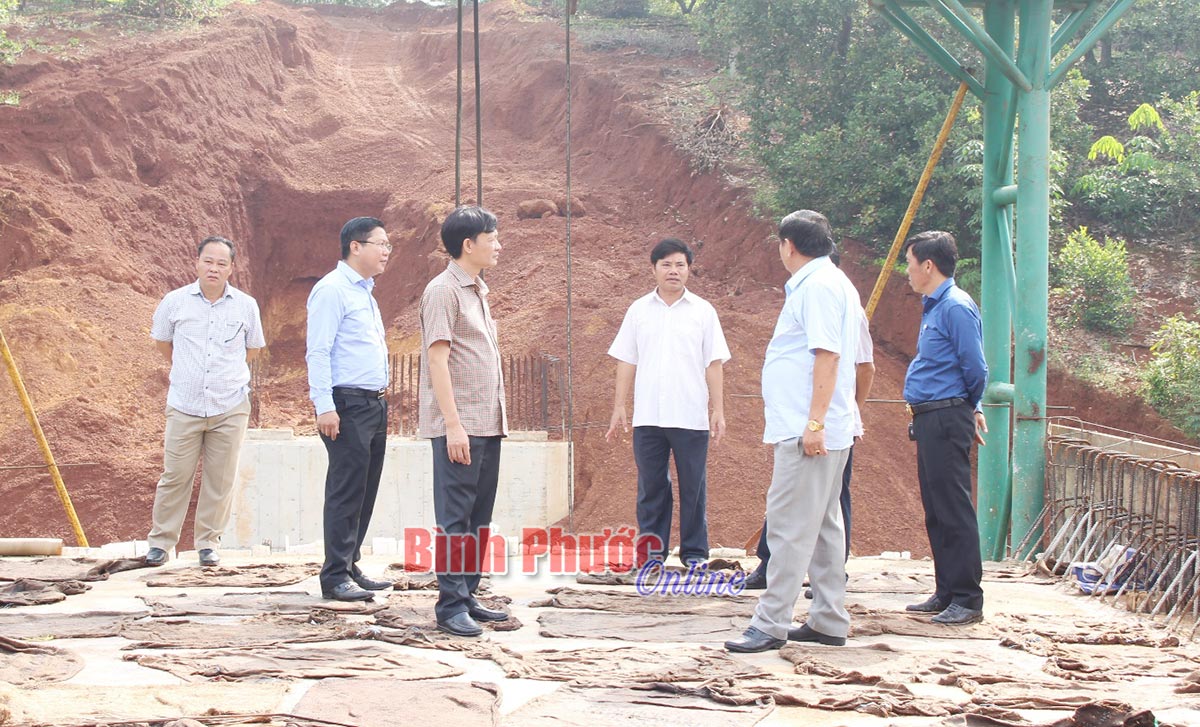

Lãnh đạo Huyện ủy, UBND huyện Phú Riềng kiểm tra tiến độ xây dựng cầu nằm trên tuyến đường Bù Nho đi Phước TânTuy nhiên, trong quá trình thi công gặp phải những khó khăn như: tuyến đường hình thành mới, đi qua toàn bộ đất canh tác của người dân đang mùa thu hoạch, dự án không được bố trí vốn bồi thường giải phóng mặt bằng, khối lượng đào đắp lớn lại không có bãi tập kết nên phải vận chuyển đi xa; các tầng địa chất phong hóa không đồng đều phải điều chỉnh một số hạng mục kỹ thuật phần cầu để đảm bảo an toàn, tiêu chuẩn kỹ thuật và mỹ quan tuyến đường ảnh hưởng đến tiến độ công trình.
Tại buổi kiểm tra lãnh đạo Huyện ủy, UBND huyện đã trao đổi với Ban Quản lý dự án, các phòng, ban liên quan và đơn vị thi công tính toán phương án để đẩy nhanh tiến độ nhưng phải đảm bảo các thông số kỹ thuật, chất lượng công trình, giải quyết triệt để công tác giải tỏa; các điểm giao với đường quốc lộ phải thông thoáng, thuận tiện cho các phương tiện giao thông lưu thông sau này.
